2014年,集團主要承擔杭州蕭山機場公路改建(蕭山段)、九堡大橋南接線、建設四路二期、浦陽江大橋及接線工程以及客運設施建設項目。為確保各項工程順利完成目標任務,集團工程指揮部倒排工作計劃,積極做好協調,緊盯各項工程推進中的“短板”,在保證質量的基礎上,克難攻堅、搶抓進度,全力以赴推進各項工程建設。2014年,集團全年計劃完成投資額16.1億元,實際完成投資額19.4億元。目前,各項工程具體進展如下:

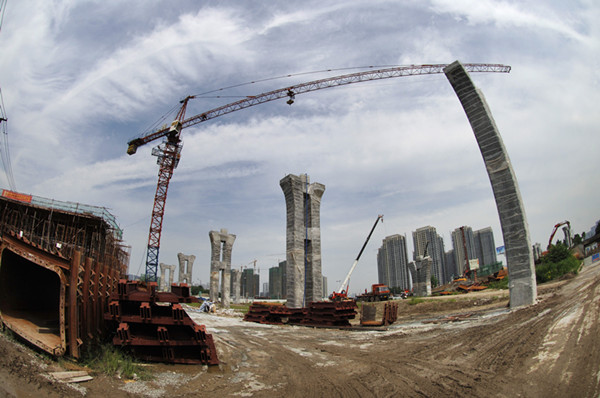

杭州蕭山機場公路改建工程(蕭山段)自2014年5月5日開工誓師大會召開以來,在區委、區政府的關心、支持下,在相關部門和沿線鎮街的配合協作下,工程得到了穩步、有序地推進。工程計劃年度全線完成投資額10億元,累計完成總工程量的20%,其中蕭山段完成76180萬元。截止2014年12月底,機場公路改建工程全線完成投資額129895萬元,累計完成總工程量的21%,其中蕭山段完成投資105642萬元,占年度計劃的139%。超額完成區委、區政府下達的考核目標任務。2014年,蕭山段已基本完成原路面挖除工作;完成樁基3292根,占總工程量的74.8%;完成承臺220座,占總工程量的28%;完成墩身163個,占總工程量的17.5%;完成梁板預制146片,占總工程量的8.9%;完成老橋拆除89447.14平方米,占總工程量的73.1%;完成蓋梁9個,占總工程量的5.4%。

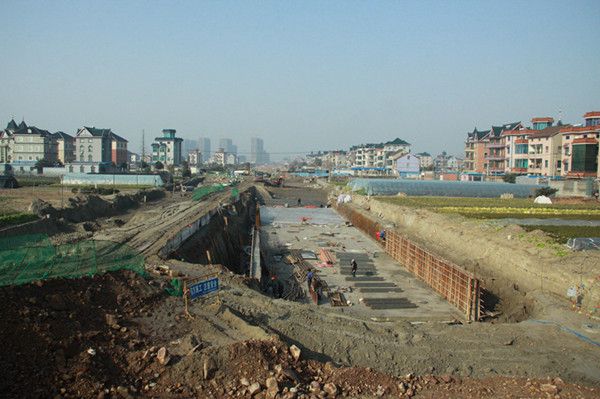

杭州市九堡大橋南接線工程在區委、區政府的幫助協調下,工程重大節點、難點問題中石化潮都加油站、省公安廳機動車輛檢測中心的遷建以及部隊土地置換等相關工作均取得突破和進展。該工程計劃年度完成投資額6億元,截止2014年12月底,項目完成投資額61651萬元,占年度計劃投資額的101%。超額完成區委、區政府下達的考核目標任務。

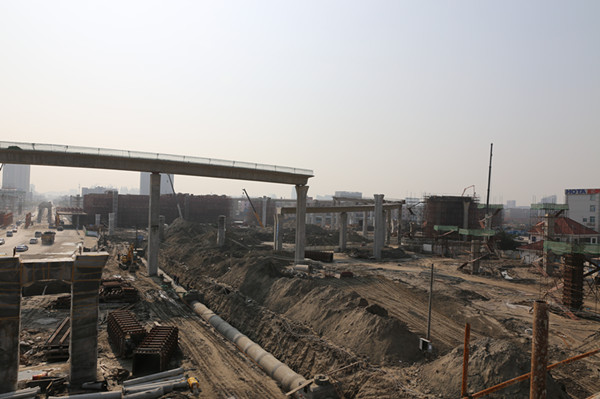

蕭山03省道東復線新街至瓜瀝連接線工程(即建設四路東伸二期)年度計劃完成投資額2億元,截止2014年12月底,工程完成投資額20035萬元,占年度計劃的100.175% 。超額完成區委、區政府下達的考核目標任務。目前,該項目橋梁樁基已基本完成,大治河橋等部分橋梁已開始架設梁板,全線路基及擋墻已完成總工程量的80%,各類雨、污水管道已基本完成埋設。
浦陽江大橋及接線工程年度計劃完成二期主體工程,完成投資額1800萬元。截止2014年12月底,工程完成投資額3471萬元,累計完成投資額7752萬元,占投資總額的95%。目前,該項目二期的路基、橋梁工程均已基本完工,正在進行路面水穩和橋面瀝青攤鋪工作,計劃春節前建成通車。
杭金衢高速公路拓寬蕭山段前期工作,目前已拆除民房8幢,完成率29.63%;交地472.12畝,完成率57.61%;道路單邊已交46.34公里,完成率78.01%;完成電信、移動、華數、聯通、供水及浦陽段電力管線遷改方案,遷改管線16處。各項工作的開展,為加快杭金衢高速公路拓寬蕭山段前期工作提供了有力保障。
公共交通基礎設施建設項目,城南臨時公交樞紐站項目已完成建設任務并交付使用,完成投資1138萬元;蕭山城區公共自行車系統五期項目新增服務點50個和4個擴容點,目前已投入運營,完成投資1773萬元;蕭杭路臨時公交停車場工程已組織完成了項目的代理、設計招標,總平方案設計、評審,施工圖設計,施工圖預算編制、審核,工程施工招標,并于2014年12月開工建設;公交停靠站新建和維修項目,計劃新建公交停靠站50個,維修公交候車亭一批,該工程已于2014年12月開工建設,計劃于2015年3月完成。
